10月28、29日,宾阳风电项目1#风机与莲花山风电场首台风力发电机组相继并网发电,顺利完成集团系统“保电价”和公司自主投资项目建设任务。

宾阳风电一期项目位于广西壮族自治区南宁市宾阳县,安装24台上海电气单机2.1MW风力发电机组,总装机容量50.4MW。项目于2019年5月31日首基风机基础浇筑,2020年1月11日110kV送出线路送电,2020年5月23日升压站受电完成,2020年6月12日首台风机并网发电。自开工建设以来,项目部克服重重困难,在确保安全质量的前提下,精心策划、合理安排,积极主动与各方沟通协调,同时与施工方一起精诚团结、顽强拼搏,严把质量关、安全关,确保了运输、吊装、电装、送电调试等工作高效高质量的完成。

10月28日11时56分,宾阳风电项目1#风机并网发电,标志着该项目全容量并网发电的节点目标顺利完成,不仅为风电场完成年内发电量目标提供保障,也为公司开拓广西市场奠定了基础。

二十三个小时后,在八百公里外的江西赣州兴国县,一台国家电投风机叶轮迎风缓缓转动——兴国莲花山风电场首台风力发电机组也成功并网发电了!

莲花山风电场总装机规模102兆瓦,共安装51台风力发电机组。项目自开工建设以来,克服施工管理和大件运输难、“抢装潮”设备供货紧张、新冠肺炎疫情影响和阴雨大雾天气等诸多难题,严格按照项目“保电价,保投产”目标,全力以赴确保项目工程建设如期推进。

逐一检查确认

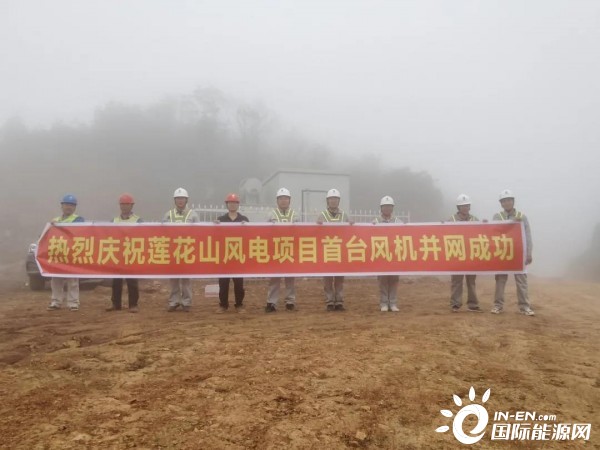

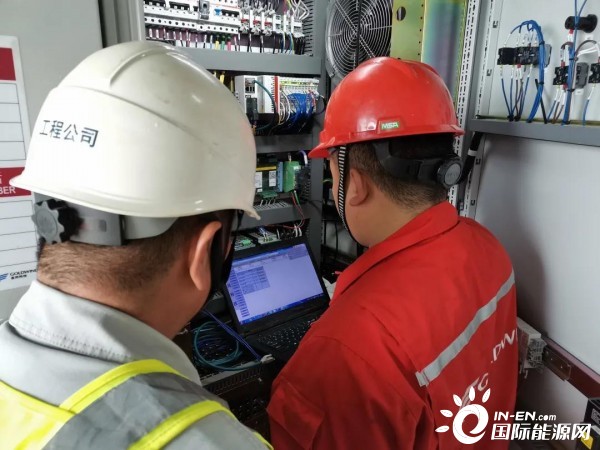

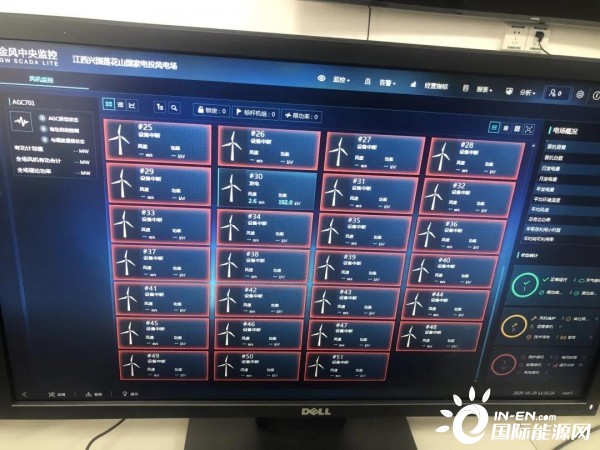

为确保该项目首台风机的并网工作能够安全、有序开展,项目部专业人员深入现场,协调解决项目建设过程中的突出问题,强化现场施工组织管理和施工安全管控。各单位密切配合,并网前对集电线路、箱变、风机逐一检查确认合格。随着操作人员最终按下并网按钮,#30风机安全、顺利并入电网, 这一里程碑节点也标志着该项目正式进入并网发电阶段。

下一步,项目部将全面加快推进后续风机的安装和调试工作,力争早日实现全部风机并网投产发电。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
