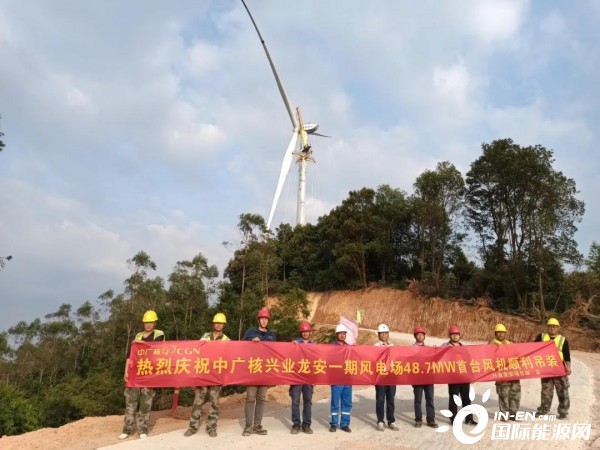

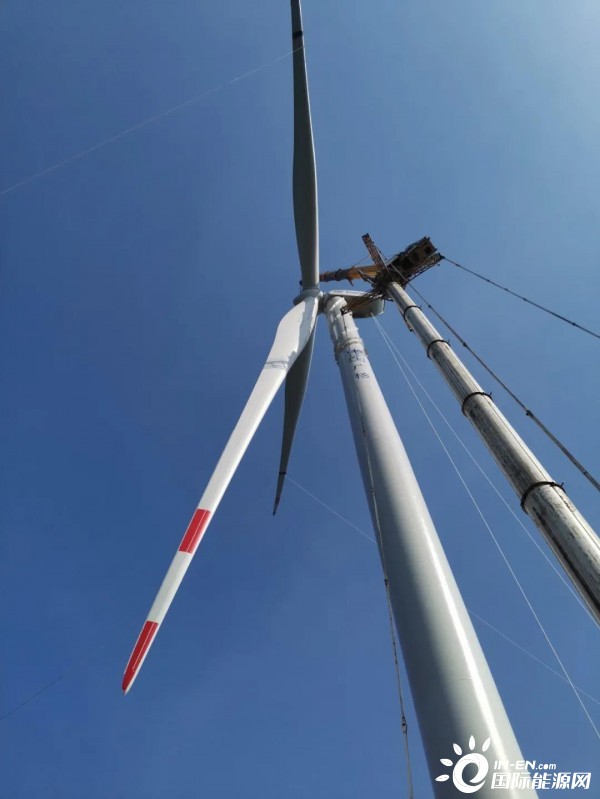

2020年10月27日14点38分,随着轮毂和机舱的“完美吻合”,广西兴业龙安一期48.7MW风电场项目首台风机顺利吊装完成,标志着项目建设进入风机设备安装及并网发电阶段。
兴业龙安一期项目采用远景3.3MW和3.2MW混搭风机机组,首吊为3.3MW降噪机型,其中轮毂高度为100m,单支叶片长度76.4m,是中广核新能源广西分公司在建项目中叶片最长、塔筒最高的机型。
自今年4月29日道路开工建设以来,兴业龙安项目部严格按照新能源控股公司工程事业部、广西分公司及各级政府相关要求,坚持防疫、安全两手抓,克服了雨季施工、设备供货严重滞后、风机吊装平台狭小、运输车辆和吊装设备紧缺、道路运输线路长、大件设备长而重等重重困难,项目部全员万众一心,积极谋划,全力助推项目进度。在风机吊装过程中,项目部要求施工单位严格按照吊装方案及安全技术交底进行作业,对现场安全防护、吊装设备、吊索具等进行严格检查,对吊装作业全程监督,与广西葵阳风电场联动实时监控、预测风速,确保了首台风机顺利安全吊装完成。
面对接下来的挑战,兴业龙安项目团队将继续发扬“敢挑重担、敢打硬仗”的工程铁军精神,秉承“一次把事情做好”的核心价值观,做好后续风机吊装、并网发电安质环管控工作,全力保障年底全场安全投运的目标。
