江西宜春丰顶山风电首批风机并网发电

日期:2020-10-23    来源:华电安徽

国际风力发电网

2020
10/23
09:34
文章二维码

手机扫码看新闻

关键词: 江西风力发电 丰顶山风电项目 风机并网发电

10月15日7时54分

江西宜春丰顶山风电项目

首批七台风机全部成功并网

这是自升压站倒送电成功以来

仅用5天时间便完成7台风机的并网调试

标志着华电集团在江西首个风电项目

即将建成投产

领导关怀

9月23日至24日,安徽公司党委书记、执行董事于学东到宜春公司调研。

于学东指出,新能源项目“保投产”“保电价”目标对于集团公司、安徽公司高质量发展具有重要意义,“两个目标”关乎华电形象,要以高度的政治责任感,全力以赴,务期必成。

坚持“目标不变、加大力度”,坚定“12?30”全容量投产目标不动摇,增强“抢”的观念,积极主动工作,认真梳理制约项目进度的问题清单,找出短板和不足,提高管理标准,加快各项进度。

业主单位和参建单位要齐心协力,目标一致,对照“两个目标”重新倒排工期,统筹协调人力物力,积极创造施工条件,全面提高建设效率,坚守安全红线,协同配合完成投产目标。

以长远发展的眼光谋划华电在赣发展,坚持合规运作、合规决策、合法经营,以质量效益谋划发展;要在安全合规的前提下,加快推进玛瑙寨二期项目开工进度,确保拓展一个做成一个,形成有质量有效益的良性发展。

坚持建强队伍、培育人才,建好老中青结合的人才梯队,打造职责规范、坚强有力的员工队伍。

加强党建引领,注重发挥基层党支部和党员在项目建设中的作用,团结凝聚起广大员工干事创业的合力,同时要关心关爱员工生活,关注员工思想动态,提高员工幸福指数。

工程节点

自项目开工以来,宜春公司坚决落实集团公司决策部署和安徽公司工作要求,统筹推进疫情防控和工程建设工作,严把工程质量关、安全关。

结合山地风电特点及南方多雨的实际情况,在做好工程建设的同时,紧密关注设备排产运输及到货情况,多次组织召开工程联络会进行再排查、再跟踪,有效解决了制约设备供货等难题。同时,充分激活华电国际项目管理公司优势,组织各参建单位积极配合,协调一致,圆满完成安徽公司下达的各项里程碑计划。

5月30日

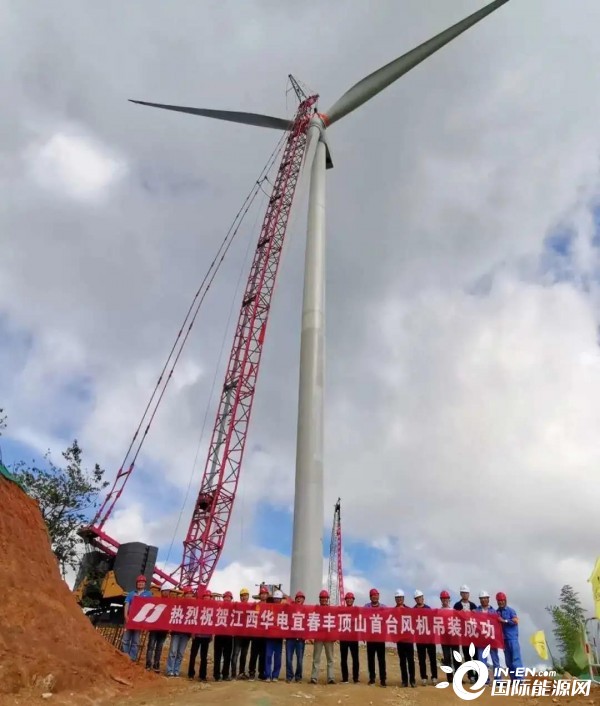

随着风叶轮毂与机舱对接成功,标志着宜春丰顶山项目首台风机吊装工作圆满完成。

8月27日-28日

宜春丰顶山项目完成F6风机吊装,至此,已完成全部19台风机的5台风机吊装,基本具备了首批并网最大条件。

10月10日

宜春丰顶山项目升压站倒送电一次成功,首台9号风机于10月11日并网成功。

10月13日

宜春丰顶山项目19台风机基础全部浇筑完成,为后续风机加快吊装赢得了时间。

10月15日

宜春丰顶山项目首批F3、F4、F5、F6、F7、F8、F9七台风机全部并网发电。

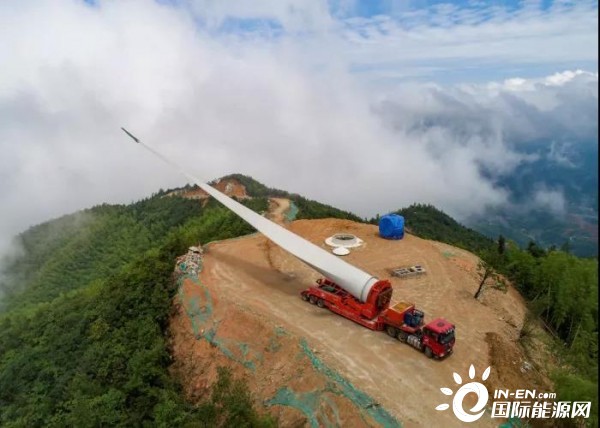

目前,首批7台风机全部调试完成,运行良好,发电41.16万kWh。塔筒已生产完成14套,现正在吊装第9套(F11号)风机,第二台主吊预计月底进场。

下一步,宜春公司将认真落实安徽公司四季度工作推进会精神,坚定信心,鼓足干劲,聚焦难点,打通堵点,措施上坚决保证、行动上坚决落实、执行上坚决到位,奋力冲刺“12.30全容量并网”目标,为华电集团在江西的新能源发展不懈奋斗!


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
