9月23日
中国能建山西电建
顺利完成全国山地风电项目单机容量最大
山西省风电项目单机容量最大的

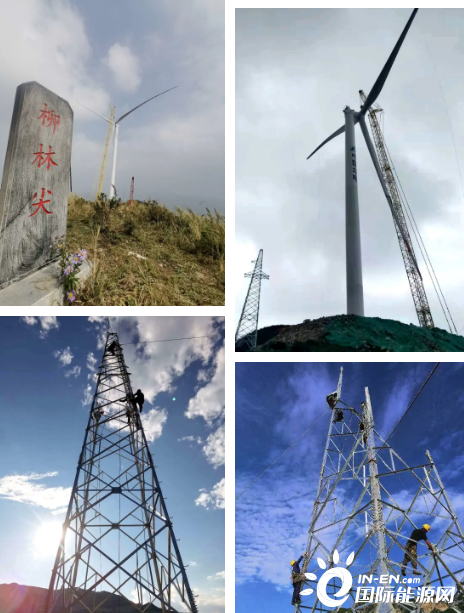

应县风电项目首台风机吊装任务
标志着公司承建的华电4个风电EPC项目
全部进入风机吊装高峰期
此次吊装机组为
4.0兆瓦半直驱超级紧凑型风力发电机组
塔筒设计为
三直二锥5段组成
主机重量达107吨
叶轮组合件重量达109吨
轮毂高达100米
风机叶轮直径156米
叶片长度达75.7米
该项目位于山西省朔州市应县南泉乡、白马石乡范围内,规划建设规模50兆瓦。
在施工中,应县项目部和华鼎公司组织一线施工人员克服施工区域海拔高、吊装作业面小、风机容量大等诸多挑战,统筹协调风机吊装机械和人员力量,严格执行风机吊装标准化作业流程,圆满完成了吊装任务,实现了风机吊装技术的又一次提升。
至28日,应县项目升压站已完成90%;集电线路组塔全部完成,架线完成10.3公里;风机吊装完成2台。
至此,山西电建承建华电山西的定襄项目、五寨杏岭子项目、泽州项目、应县项目全部进入风机吊装高峰期,为项目并网投产奠定了坚实基础。
定襄项目目前进度:升压站土建工程已完成95%;风机吊装完成50%;集电线路整体完成70%左右。
五寨杏岭子项目目前进度:升压站综合楼具备入住条件;风机吊装完成8台;集电线路累计完成17.9公里。
泽州项目目前进度:升压站土建基础完成,设备安装完成,场内道路及平台全部完成;集电线路架线完成13公里;风机整机吊装完成11台。
