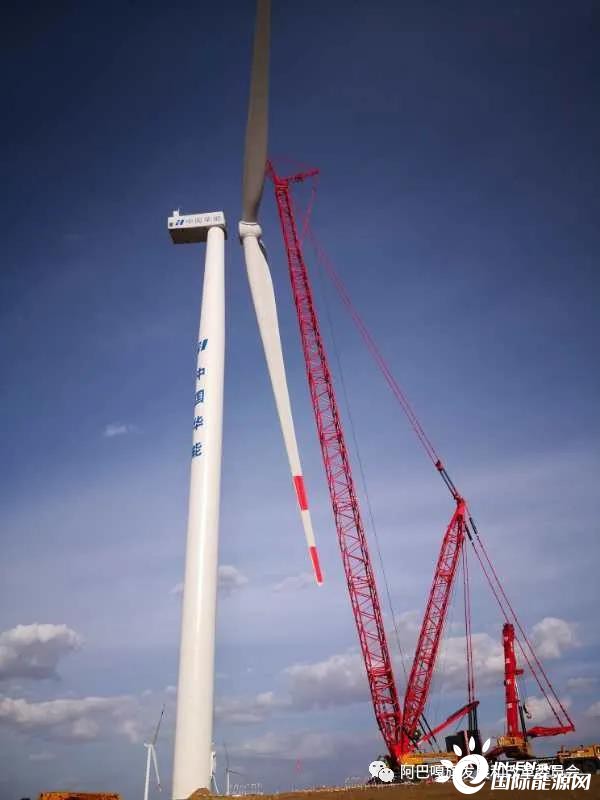

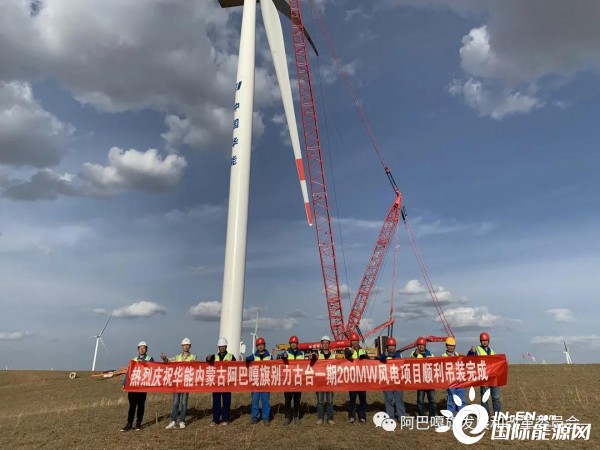

9月25日,华能新能源别力古台风电场20万千瓦风电项目最后一台风机顺利完成吊装,该项目成为阿巴嘎旗130万千瓦特高压外送风电项目中第二个完成风机吊装的项目,也是全盟7特高压外送风电项目中第七个完成风机吊装的项目。

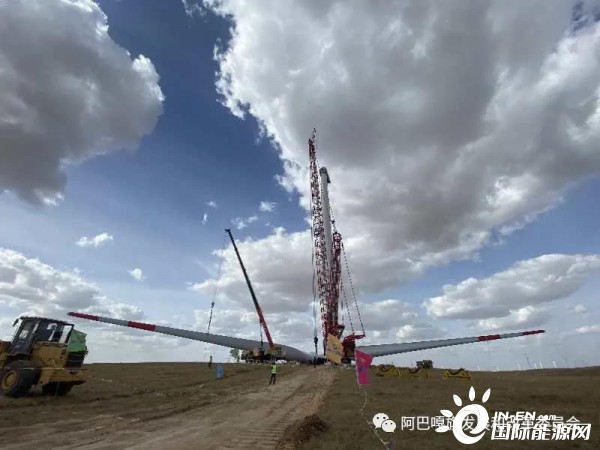

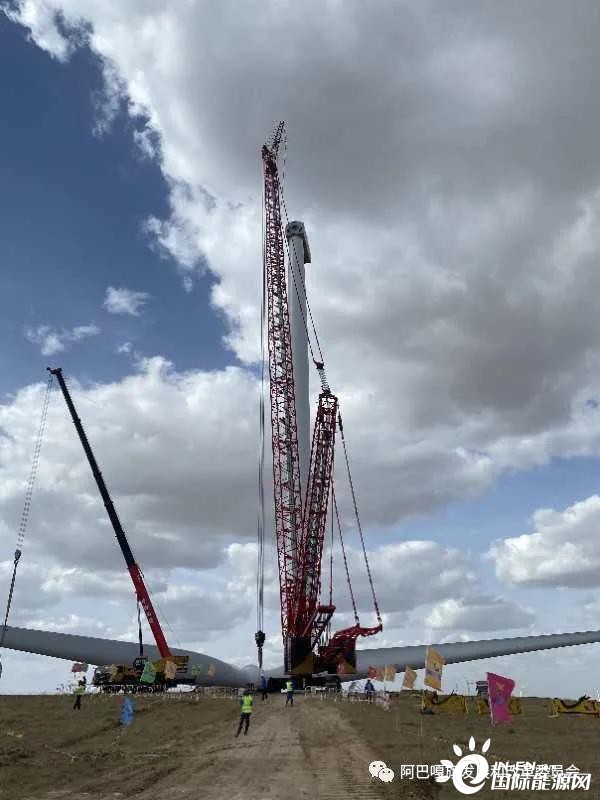

该项目位于阿巴嘎旗别力古台镇境内,安装 67台风电。项目于2019年7月20日正式开工建设,2020年4月30日开始第一台风机吊装工作,今日完成风机吊装工作,并将转入电气安装及风机调试工作。目前,项目集电线路敷设工程已完成90%、升压站土建工程已基本完成,正在进行电气安装及调试工作。
目前,阿巴嘎旗130万千瓦特高压外送风电项目进展顺利,完成投资过半,6个升压站工程接近尾声,风机基础已全部浇筑,风机吊装进度过半,计划今年底并网发电。
