48MW,河南狮子风电项目风机基础全部顺利浇筑

日期:2020-09-15    来源:港江建设集团

国际风力发电网

2020
09/15
09:50
文章二维码

手机扫码看资讯

关键词: 河南风力发电 风机基础浇筑 风电项目抢装

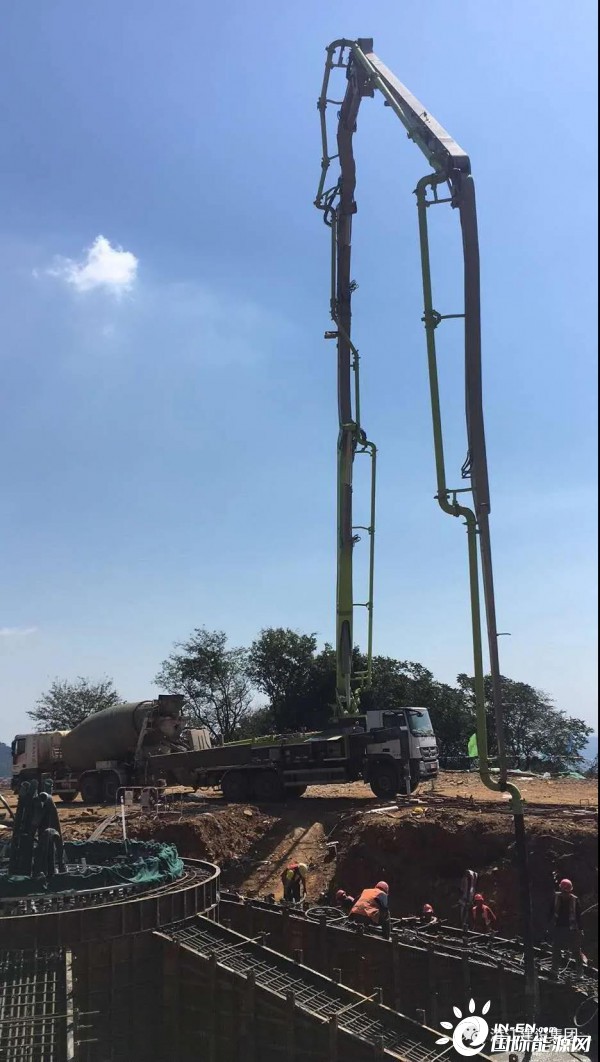

2020年9月12日,港江集团狮子坪风电项目的风机基础全部顺利浇筑完成。

该项目位于河南省三门峡市陕州区,安装24台2.0MW风力发电机组,总装机容量48MW。自2019年5月31日开工以来,项目全体员工精心策划、科学组织、精细管理,克服了新冠疫情、雨雪风雾、坚硬岩石施工极其缓慢、高塔塔筒运输非常困难以及全国风电抢装主吊异常紧张等诸多不利条件,首台风机基础于2019年8月14日浇筑完成,升压站于2019年12月5日具备受电条件,首批风机于2020年4月27日并网发电。截止目前已完成20台风机吊装,19台风机并网。

山高路远沟深,石磐壁陡雨纷。本项目是在原有风场进行加密布置。机位分散,道路沟壑峭壁较多,加上今年三门峡地区雨季提前且持续时间长久、从6月初开始至8月底才接近尾声,对道路和基础施工、大件运输及风机吊装影响非常大。

最后2台风机所在机位,8公里长道路全是坚硬岩石,完全爆破施工8个月之久。

参建各方经过翻山越岭,进行全面实地踏勘形成报告后,及时分析讨论、调整策略,以愚公移山和精卫填海的精神,终于在2020年8月7日道路全线贯通,比预计时间提前近4个月,为基础全部浇灌完成目标实现赢得了宝贵时间。

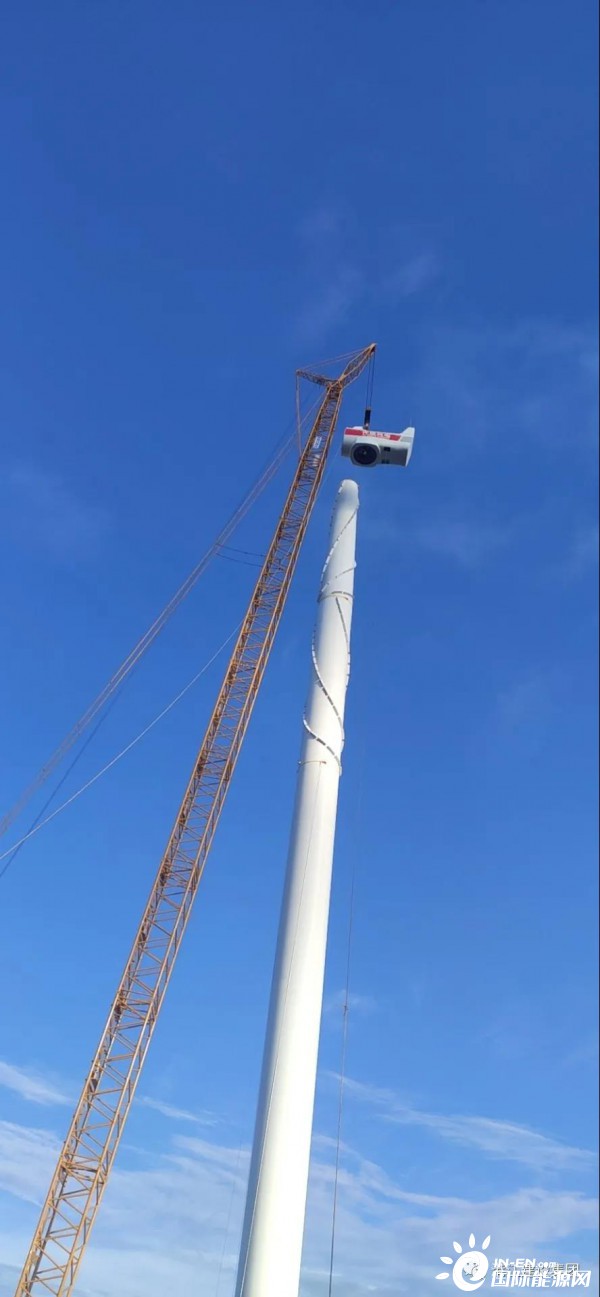

下一步,项目部将继续充分发挥专业化管理优势,在保证安全质量可控在控前提下,加快风机吊装进度,尽快实现全部风机吊装和全容量并网目标,坚决完成项目部“保投产、保电价”工作任务,为业主和公司交上一份满意的答卷。

感谢所有港江人的努力付出与团结协作,感谢大家对港江集团的支持和关注,我们会再接再厉争取早日完成全容量并网!

因为有我们,港江的明天,来日可期!!


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
