9月12日,华能“北线”再传捷报

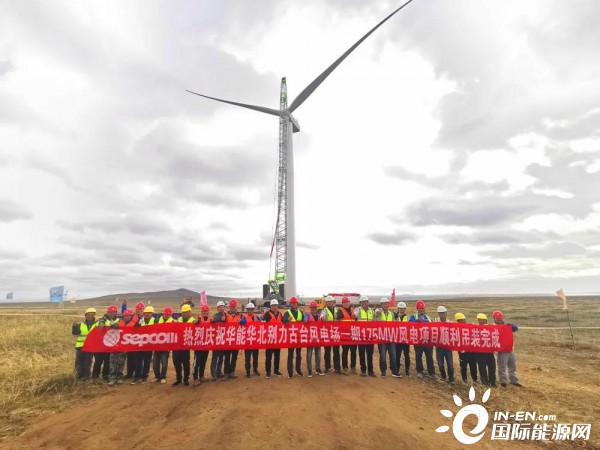

——上午8时36分,锡林郭勒盟阿巴嘎旗17.5万千瓦风电项目最后一台风机叶轮成功吊装,标志着该项目58台风机吊装工作全部完成。
这是阿巴嘎旗9个在建新能源项目中第一个完成全部风机吊装工作的。
阿旗17.5万千瓦风电项目即华能阿巴嘎旗清洁能源有限责任公司别力古台17.5万千瓦风电项目,是锡盟特高压外送项目、阿巴嘎旗风电基地风电项目,也是华能集团“北线”重点风电项目。
项目设计安装58台3兆瓦风电机组。按照华能集团“两线”“两化”战略部署,2019年3月开始由北方公司代管。

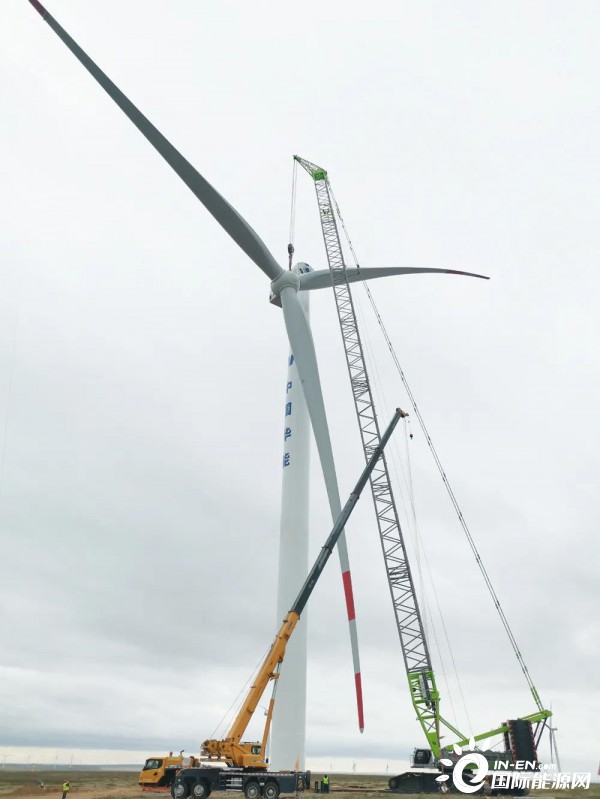

项目2019年7月20日开始动工,2020年6月6日首台风机起吊,截至9月12日最后一台风机吊装完成,58台风机吊装历时99天,创造了新的华能陆上风电建设速度。
今年以来,为了抢回疫情耽误的时间,保证按期投产,项目2月24日开始复工,成为当地最早复工的新能源项目;项目建设中,北方公司主要领导和分管领导亲自协调,有关同志和职能部门全力支持,北方新能源公司经理和分管副经理坚持一线指挥,强化工程现场管理,创新安全管控机制,有力开展设备催缴,形成了以工程设计为中心、建设单位为龙头,监理单位、施工单位、设备厂家协同作战的良好局面,最大限度的降低了疫情带来的影响,保证了风机吊装的安全、质量和进度。
下一步,项目将继续锁定“930”投产目标,高标准开展风机电裝和调试等工作,确保工程建设目标务期必成。
