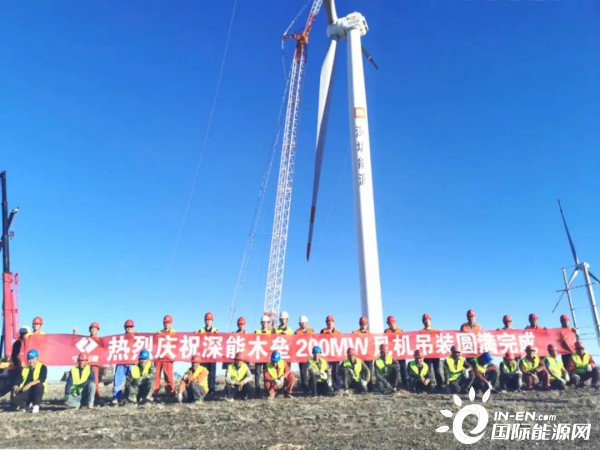

自去年11月,木垒200MW风电项目顺利完成首台风机吊装,集团在新疆吊立起第一台风机,经过新疆深能人的不懈努力,今年8月31日18时58分,14号风机叶轮与发电机对接成功,标志着深能木垒200MW风电项目100台风机吊装工作全部安全顺利完成!
深能木垒200MW风电项目
深能木垒200MW风电项目位于新疆昌吉州木垒哈萨克自治县老君庙风区,自2019年10月风机设备接货开始,风机吊装工作拉开帷幕。期间,新疆分公司与各参建单位不断克服不利因素的影响:经受新冠疫情的影响,积极做好疫情防控工作,为及时复工创造条件;面对4月至8月的大风季,灵活调整吊装时间段,利用晚间风速相对较小的特点,开展夜间吊装;针对国内市场风电设备供应紧张,及时梳理各项设备供货情况及存在的风险,成立设备催交小组,对重点设备开展催交工作......在大家的共同努力下完成全部吊装工作。
项目开工建设以来,新疆分公司一直将安全摆首位,为保证吊装作业的安全性和可靠性,项目部组织施工人员进行安全交底和技术交底;超前分析风速、风向等数据;派专人坚守吊装作业现场,对安全实时监督,从人员、机械设备、安全管理制度、技术等各方面入手,以实现项目安全零事故为目标。
