重庆南川山水项目首仓风机基础完成浇筑

日期:2020-07-29    来源:大唐重庆  作者:黄传明

国际风力发电网

2020
07/29
10:03
文章二维码

手机扫码看资讯

关键词: 大唐新能源 重庆风力发电 风机基础浇筑

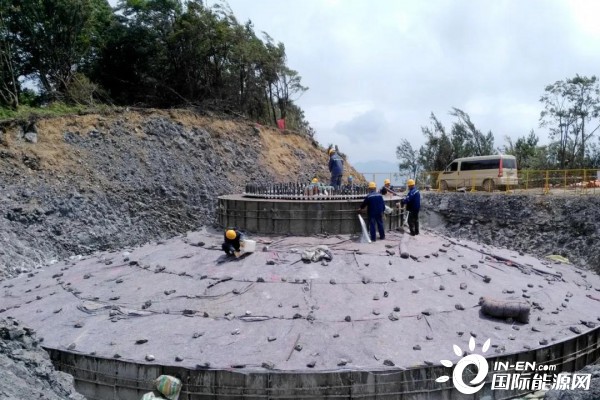

7月20日,新能源事业部南川山水风电场工程项目完成首仓风机基础混凝土开仓浇筑。

自3月开工建设以来,新能源事业部南川工程项目部始终坚持“干就干一流的事,干就干成一流”总要求,咬定年度目标不放松,克服疫情及雨季影响、进场道路交通经常受阻、场内道路山高坡陡路险难修等困难,全力以赴推进工程建设进度。

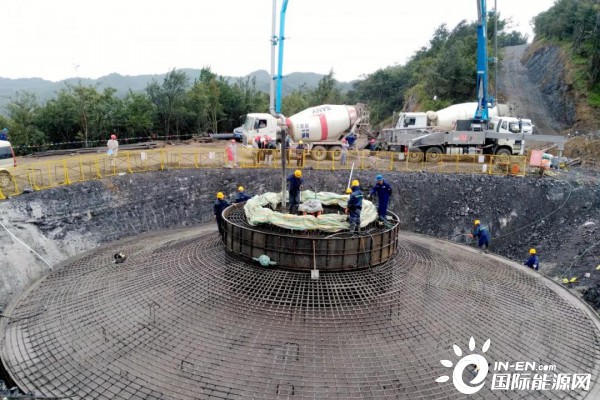

为确保首仓风机基础混凝土顺利浇筑,新能源事业部在现场组织召开了专题会议,制定了浇筑期间的应急预案及施工方案。浇筑开始后,现场调运2台泵车、10台罐车,从20日早上06:00开仓直到夜间20:00收仓,历经14小时,顺利完成浇筑工作。该工程节点的顺利完成,提振了全体参建者的的信心,同时也为实现年度投产目标奠定了坚实基础。

南川山水村风电项目位于重庆市南川区,场内海拔高程在1350~1650米之间,安装28台单机容量3.2MW的风电机组,轮毂高度100米,叶轮直径141米,总装机容量89.6MW。据悉,新能源事业部将继续坚持“只争朝夕、千方百计、合力攻坚、务期必成”工作要求,抢抓伏旱黄金施工期有利时机,坚持进度刚性,确保年度“保5争7”投产目标实现。
