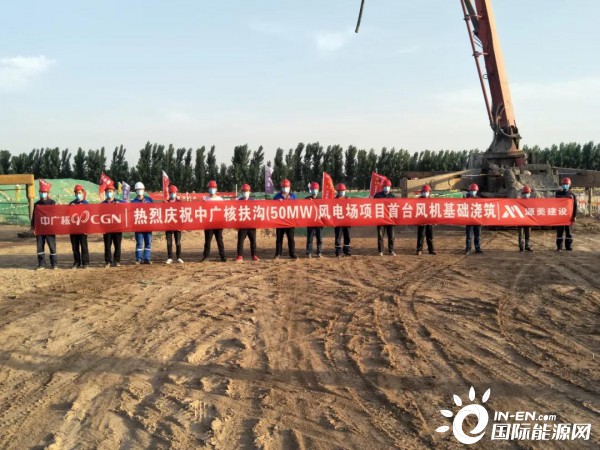

6月7日下午六点,中广核扶沟风电场项目首台风机基础开始浇筑第一罐混凝土,6月8日凌晨五点首台风机基础浇筑完成,标志着本项目主体工程正式进入实质性施工阶段。

中广核扶沟风电场项目位于河南省周口市扶沟县曹里乡境内,扶沟县全境地处豫东平原,黄泛区腹地,海拔46-72米。风场中心距离扶沟县城区约 13km,距离距周口市约 70km。项目拟安装17台远景EN156-3000机型,17台单台风机装机容量为3.0MW(其中2台风机装机限制容量2.5MW),总计装机容量50MW。新建110kV升压站1座,安装1台容量为50MVA有载调压升压变压器,电压等级110/35 千伏,采用线变组接线方式,以1回110kV架空线接入220kV鸿昌变,线路长度约为10.7km。
项目自开工以来,严格落实中广核新能源工作部署和疫情防控管理规定,坚持一手抓疫情防控,一手抓复工复产,全力保障各项节点任务如期完成。扶沟风电场项目是公司2020年风电“保电价”项目之一,面对全年艰巨的工程建设任务和疫情影响的多重考验,项目部针对当前形势,全面强化工程管理,严格进行过程把控,加强现场施工组织,在保证安全质量和疫情防控稳定的基础上,组织全方位力量,多个作业面同时开工,与时间赛跑,为“保投产、保电价”目标完成创造良好前置条件。
