通用电气还是西门子歌美飒?18MW海上风机曙光初现

日期:2020-06-04    来源:彭博新能源财经

国际风力发电网

2020
06/04
08:28
文章二维码

手机扫码看资讯

关键词: 通用电气 西门子歌美飒 大兆瓦风机

目前,海上风机的设计功率可高达18兆瓦。西门子歌美飒最近推出的海上风机平台单体容量达14MW,叶轮直径222m,但这仅仅只是开始。随着风电产业不断推出新样机、增长经验,风机早期设计阶段的保守程度会逐渐降低,未来机型的发电量有望提升。通用电气最新推出的风机平台仍有更大的发展空间,但就风机规模而言,三菱重工维斯塔斯(MHI Vestas)略显落后。大兆瓦风机可能导致风电安装船面临比预期更为严重的短缺问题,并提高风机价格。

整机商推出全新海上风机平台会从“入门级”开始,逐步进行风机增容。例如,西门子2012年推出的6兆瓦SWT-6.0-154风机产品,单机容量七年内历经多次扩容达到8兆瓦;三菱重工维斯塔斯(MHI Vestas)推出的V164m-8MW,五年内就提升至10MW(按相关项目最早并网时间计算)。

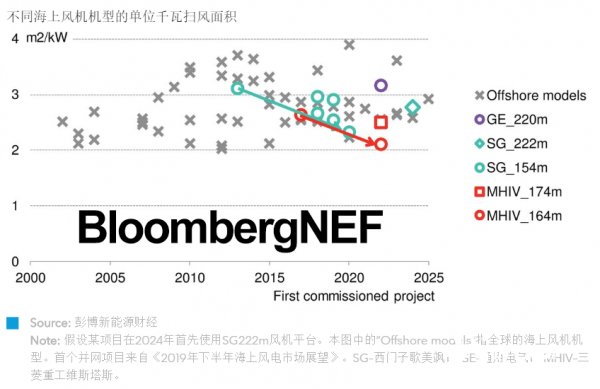

就单位千瓦扫风面积的历史范围而言,在上述运营模式下,我们估计通用电气(叶轮直径220米)和西门子歌美飒(叶轮直径222米)现有的海上风机平台可在5年内增容至18MW ;三菱重工维斯塔斯的V174m单体容量可提升至11MW。

风机容量并非唯一的关键因素。到目前为止,风机功率的增加一直是海上风电资本支出下降的主要动力。制造大兆瓦风机的缺点在于风机的数量会减少,学习曲线随之变得平缓。机组寿命越短,意味着每兆瓦研发成本增提高。综合来看,持续扩容会提高风机的单位千瓦造价。

安装大兆瓦风机的风电安装船可能出现短缺。只有少数风电安装船能达到新设计所需的吊装高度。目前,我们预计风电安装船在2025年将出现短缺。由于疫情期间融资成本高、获取债务融资的难度大,制造新船的计划可能暂缓实施。

一组数据

18MW

西门子歌美飒叶轮直径222米的风机的最大设计容量

18MW

通用电气叶轮直径220米的风机的最大设计容量

11MW

三菱重工维斯塔斯叶轮直径174米的风机的最大设计容量


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
