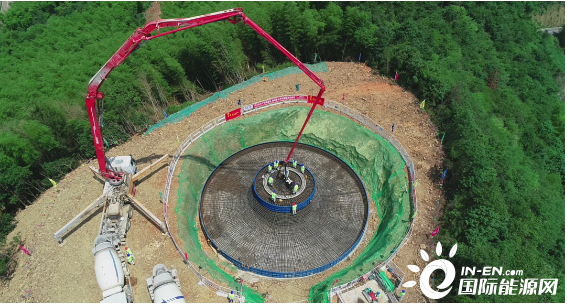

5月27日凌晨4时,由公司承建的咸安白云山100兆瓦风电EPC项目首台风机基础浇筑工作顺利完成。标志着该项目进入主体工程攻坚阶段,并为下一步风机吊装工作奠定坚实基础。

该项目建设地点位于湖北省咸宁市咸安区境内的白云山和大幕山,被列入2020年葛洲坝集团股份公司和咸宁市政府重点项目,项目总投资额8.2亿元,总装机规模为100兆瓦,计划12月31日全容量并网。

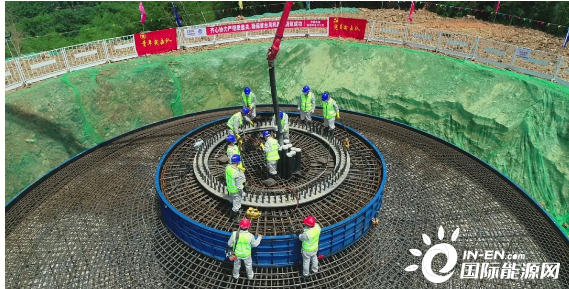

为确保首台风机基础浇筑优质完成,项目部在25日对38号风机基础开展钢筋、模板、锚栓水平度、预埋件安装验收,26日下午开始对38号风机基础进行浇筑,经过14个小时的连续作业,544m?混凝土浇筑到47.64吨钢筋中,顺利完成了首台38号风机基础的浇筑工作。
