项目简介

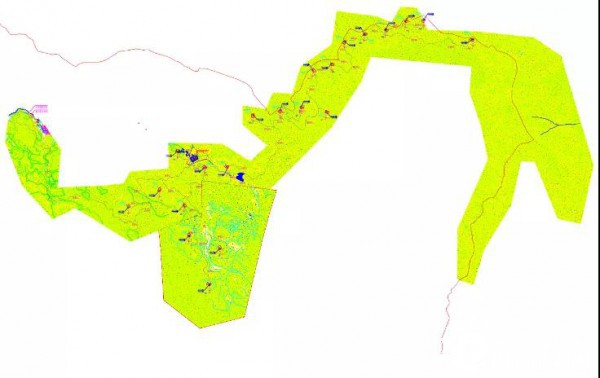

建瓯盛地(筹岭)风电场项目位于建瓯市东游镇境内,计划总投资44809万元,该项目由三峡新能源建瓯发电有限公司建设施工,场区规划面积约4.50平方公里,项目设计总装机容量为47.5MW,采用21台风力发电机组混排方式(其中8台2.2MW机组、13台2.3MW机组),同期新建一座110kV升压站。项目可研设计年发电量约10742万kwh。
该项目主要建设:一座110kV升压变电站、约20km场内道路、21个风机基础及箱变基础、21台套风机塔筒设备吊装、21台箱变安装、约23千米35kV集电线路等工程,通过一回110kV送出线路(由国网福建电力公司建设,长约50km)接入建瓯东安变电站。

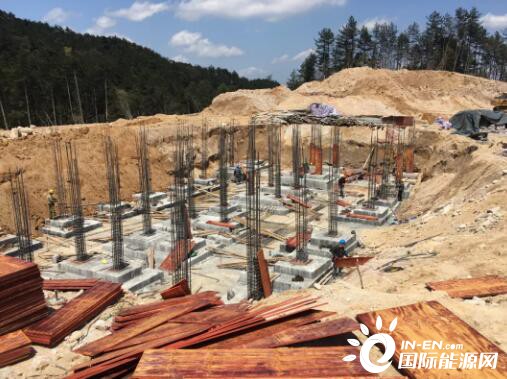

升压站施工

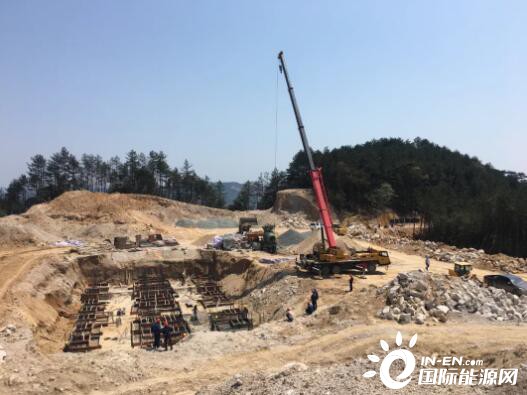

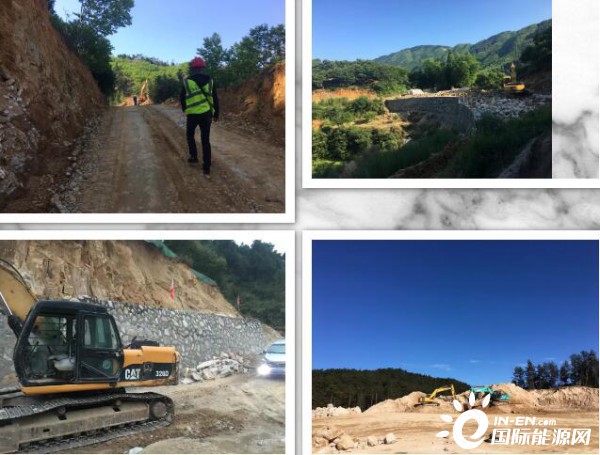

该项目于2018年10月开工,2019年4月开始场内道路施工,截止2020年4月底完成约14公里道路、10个平台、8个风机基础开挖;完成升压站综合楼基础浇筑及回填,35kV配电室主体模板钢筋制安,电气设备基础等其他土建工程正在施工中;110kV送出线路(由国网南平供电公司建设)已完成123个基础浇筑、50基铁塔组立(共129基铁塔),预计2020年9月具备送电条件。

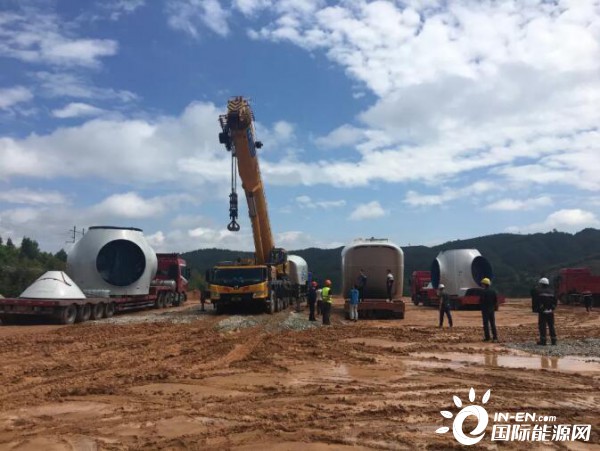

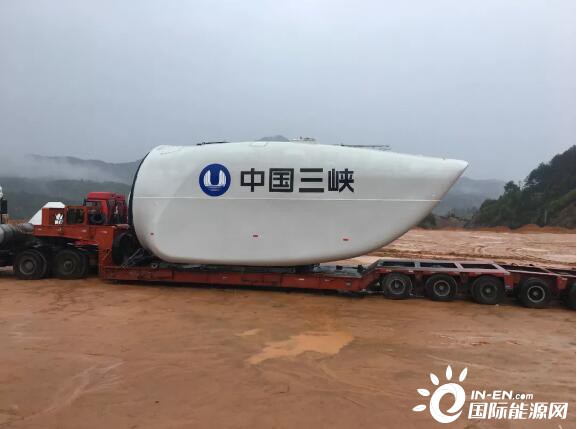

风机设备到货:机舱、轮毂到货各2套,锚栓组合件到货5套。
项目计划2020年7月完成升压站所有土建施工,8月开始电气设备安装调试,10月升压站具备带电条件;计划2020年6月开始风机基础浇筑,8月开始风机设备吊装,10月首批5台风机吊装完成,11月首批风机并网发电;计划2021年3月项目21台风机全部吊装完成,2021年4月全场并网发电。
