“三航风和” 首秀,风机安装成功

日期:2020-04-17    来源:中交三航

国际风力发电网

2020
04/17
10:31
文章二维码

手机扫码看新闻

关键词: 三航风和 三航局 海上风电

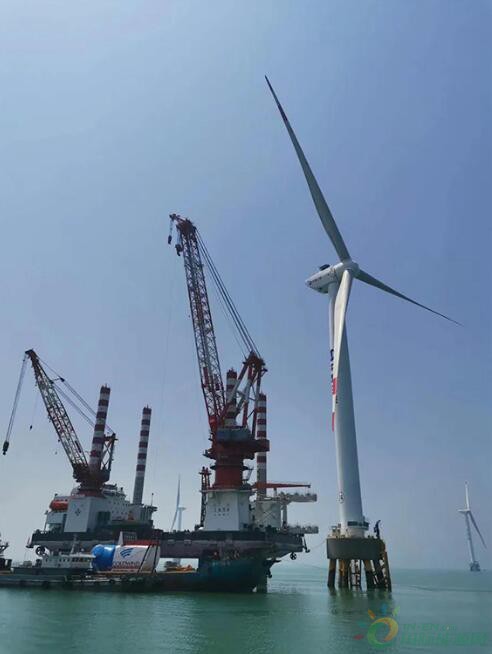

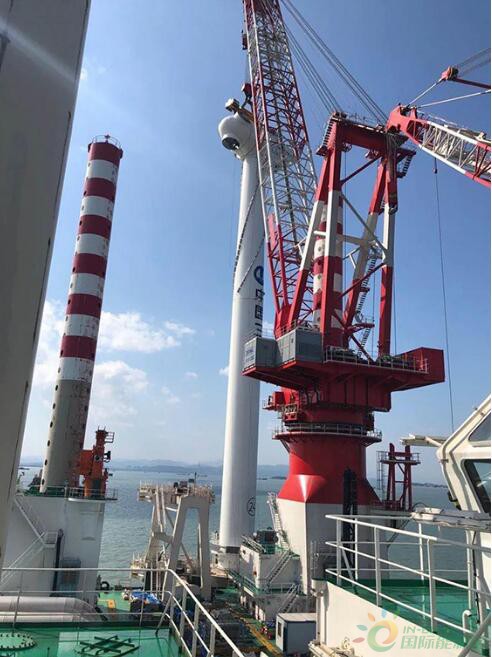

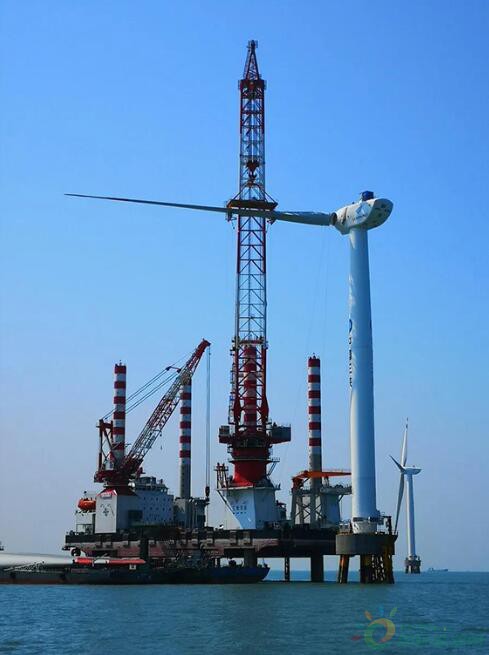

“1200吨主钩落钩,打开吊具,保持高度……”随着起重指挥一连串的口令,4月15日6点45分,三航风和号船完成了风机第3片叶片的拼装,标志着“三航风和”的风机安装首秀成功。

“三航风和”的首秀在三航局承建的福清兴化湾海上风电场二期项目B区24号机位。机位所处位置,水深8至10米,风大流急,且潮流运动往复,风场地质条件恶劣,桩腿入泥深度达12米,给船舶进点插腿作业带来较大困难。

三航风和号船舶班组和项目部紧密对接,有效沟通,针对风场地质、风流情况进行细致分析,确定最终施工方案:在平潮期进点插腿,优化船艏向、避开DP信号盲区及改进揽风效果,既保证船舶进点站位的安全性,又满足了项目部施工要求,为风机的顺利安装奠定了基础。

首台风机安装成功,展现了三航局在风电领域的强大战斗力,同时,也拉开了“三航风和”进军海上风电大展身手的序幕。
