江苏如东H6项目打响海上战“疫”
三峡新能源江苏如东海上风电项目自2月开工以来,在持续抓好疫情防控的前提下,积极协调各参建单位落实复工复产,确保项目如期并网。
项目团队组织各参建单位制定防疫工作方案及应急预案,督促相关防疫物资有效投入,全面对各施工作业进行防疫安排和健康排查,详细统计各单位复工人员及健康状况,跟踪、收集、上报各参建单位疫情防控工作情况,在做好疫情防控工作的前提下,积极推动项目进展。
积极协调 保障供货及时
面对钢板、法兰供应链全面吃紧局面,江浙公司调研钢板厂及法兰厂相关产能,协调施工单位、制桩厂积极备料,推动项目钢板、法兰的生产及运输,跟踪备料及到货进展。目前项目已完成全部100根单桩及100片法兰备料,管桩钢板13根已全部到货,法兰累计到货17片,后续材料仍在持续跟进中。

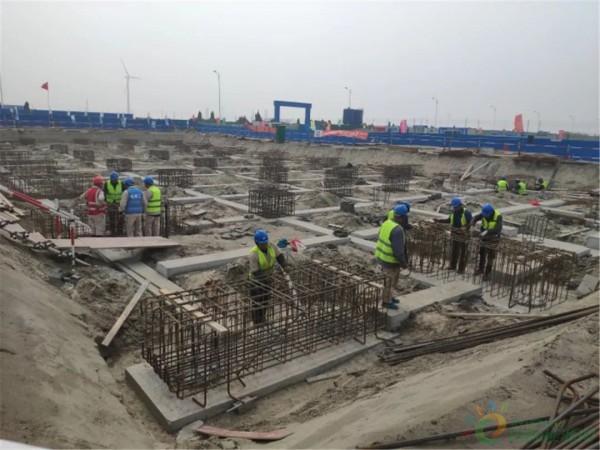

钢板质量检测
项目钢结构制作施工已全面复工,首批5根单桩已制作完成,第二批8根单桩也在有序生产制作,同时监造人员牵头组织相关监理、金结监测人员驻场严格把控施工质量,并通过视频形式对产品进行出场检验及验收。
海上换流站建造与安装施工协调会现场
此外,项目团队通过视频、现场会议结合方式,多次组织召开“海上换流站海上施工与直流海缆敷设施工协调会”“海上换流站建造与安装施工协调会”,积极协调设计院、设备厂家和施工单位提前预演、梳理项目建设中可能遇到的难题。目前,在各参建单位的共同努力下,如东海上风电场柔性直流输电工程陆上换流站、海上换流站的建设以及±400千伏直流海缆的生产均已全面复工复产。

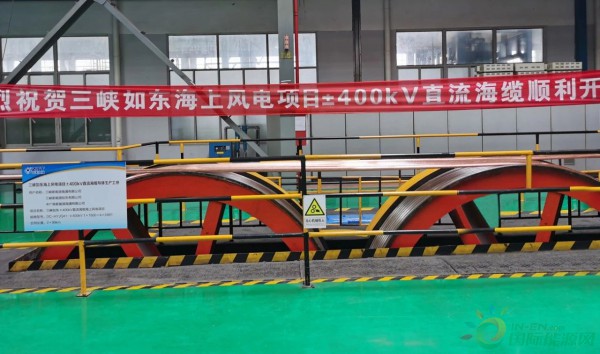

柔性直流±400千伏直流海缆开工制造
海上换流站施工现场
疫情阻断道路,却阻断不了三峡人勇于拼搏的精神,所有人员在具备返岗条件后第一时间到岗,项目建设团队与江浙公司工程管理部上下合力,克服困难,协调解决设备设施供货问题,严格把控生产质量,后续将继续安全高效有序推进项目建设,克服疫情影响,争取早日实现并网发电。
02
不畏疫情挡前路 复工建设再“闯关”

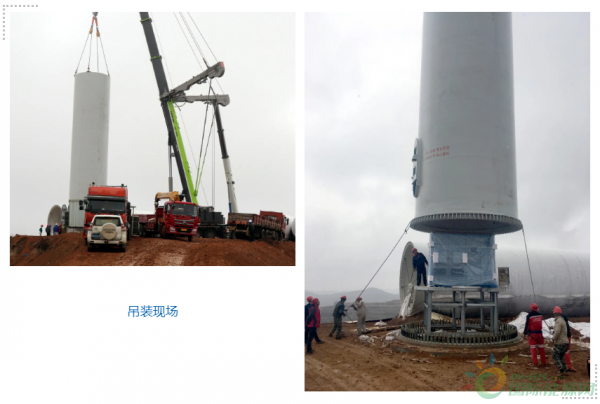

甘肃清水风电项目首台风机塔筒顺利吊装
4月2日,三峡新能源甘肃清水白驼风电项目首台风机塔筒顺利吊装。清水项目总装机60兆瓦,作为国家能源局助推清水县脱贫攻坚的重点能源项目,项目建成后20年内,每年将从收益中按一定比例帮扶当地贫困户,为带动当地贫困群众增收致富,助力地方经济发展,起到积极推动作用。

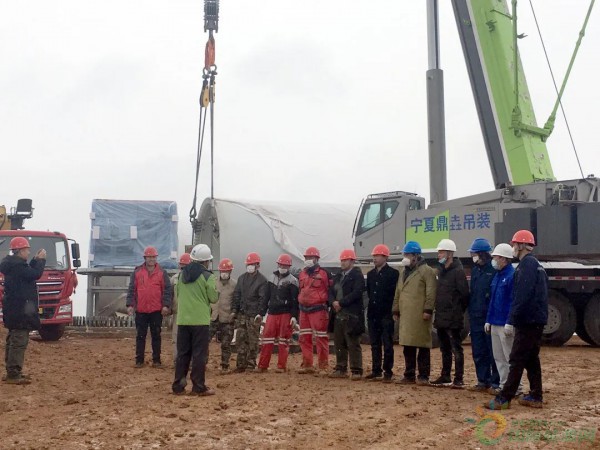

进行安全技术交底
项目自复工以来,一手抓疫情防控一手抓工程建设,项目团队与施工单位认真编制审核吊装方案,克服恶劣天气影响,为安全吊装做好技术准备。针对采用300吨汽车吊吊装塔筒一二段、650吨履带吊完成剩余大部件的吊装方案,项目管理团队每日通过电话、视频反馈跟踪落实吊装机械,对安全措施、专家论证和特种作业人员等身体健康进行跟踪了解,人员入场后第一时间组织吊装技术交底,争分夺秒推进吊装进度。
据了解,吊装已完成一、二段塔筒3基(总计24基),首台风机塔筒顺利吊装标志着项目正式由土建转入设备吊装阶段,为后续快速推进工程进度打下坚实基础。项目团队将全力以赴,在确保质量安全前提下,再接再厉,力争早日实现并网发电。
