当前位置: 风电网 » 海上风电 » 正文

国内首次应用于海上风电项目的挤密砂桩载荷试验顺利完成

日期:2019-09-04    来源:三峡上海院

国际风力发电网

2019
09/04
08:39
文章二维码

手机扫码看资讯

关键词: 海上风电 风电项目 风电场

  8月30日,由上海院设计的三峡广东汕头市南澳洋东海上风电项目试桩工程顺利完成水下挤密砂桩复合地基载荷试验,各项试验指标均达到设计要求。
  该类型试验首次应用于海上风电工程,是目前国内在最远海域、最大水深、最大荷载条件下进行的水下挤密砂桩复合地基承载力试验,技术难度超过港珠澳大桥和上海洋山深水港项目同类试验工程。
  南澳洋东海上风电项目位于广东省汕头市南澳岛东部15公里海域,水深28.3至36.6米,风电场规划总装机容量300兆瓦,是三峡集团在粤东地区的首个海上风电项目,该海域海况恶劣,年均有效海上作业窗口期不超过80天,地质条件复杂,基岩埋深浅,覆盖层浅薄,项目施工难度大,对试桩工程的顺利推进提出了严峻的挑战。

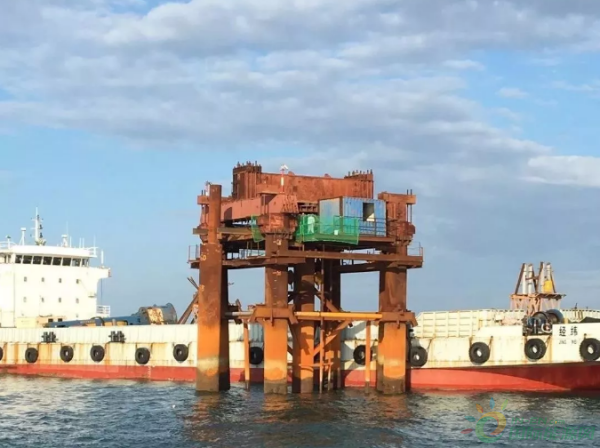

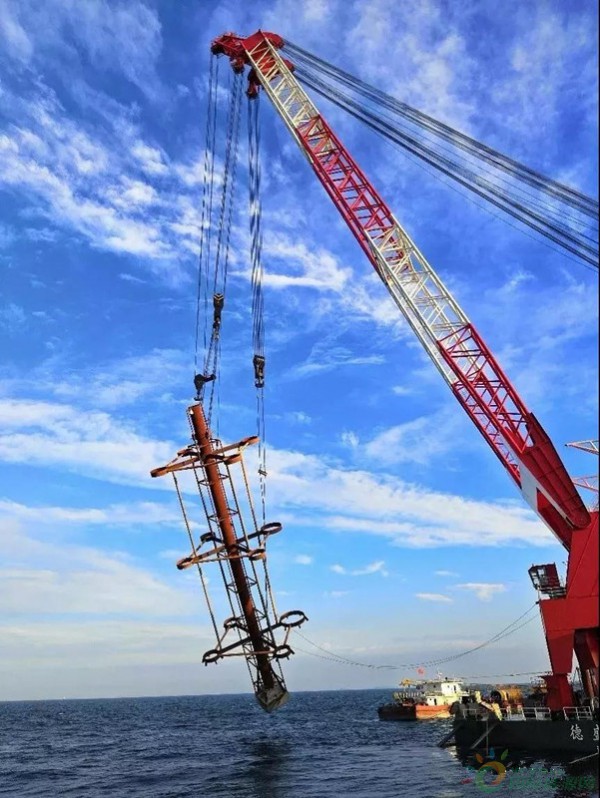

  为满足风机基础对严苛的海况和复杂海床地质的适应性,上海院勇于担当,大胆创新,提出采用重力式基础方案解决浅覆盖层桩基础嵌岩的难题,考虑到重力式基础对海床浅层地质条件要求较高,对试桩方案进行了针对性设计,试桩工程包括水下挤密砂桩复合地基试验和钢管桩承载力试验,其中水下挤密砂桩复合地基首次应用于海上风电工程,可在较短时间内大幅提高地基承载力,具有加固效果明显,施工速度快,环境污染小等优点。
  在试桩过程中,上海院南澳洋东海上风电项目组多次派出现场设代,以高标准、高要求协助业主等参建单位完成试桩工程钢管桩沉桩和一体化平台安装任务,同时对试验各环节进行精细化指导和技术把控,为顺利完成水下挤密砂桩复合地基试验奠定了坚实基础。本次试验将为国内首次超过30米水深海上风电机组重力式基础应用提供有力的技术支撑,并为粤东地区恶劣海况和浅覆盖层海上风电项目勘测设计提供创新的思路和方法。
返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
