中国电建新疆三塘湖100MW风电场项目全部风机吊装完成

日期:2016-09-20    来源:湖北工程公司  作者:喻红波

国际风力发电网

2016
09/20
14:48
文章二维码

手机扫码看资讯

关键词: 中国电建 风电项目 风电机组

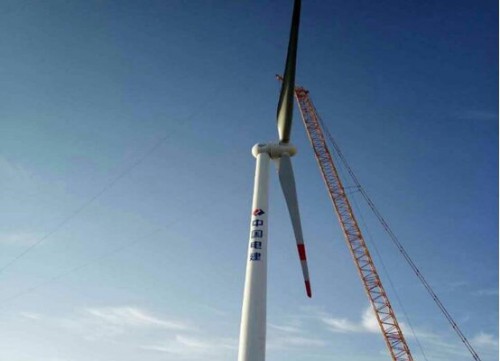

近期,湖北工程公司湖北院新疆鄂能十三师三塘湖100兆瓦风电场项目,在参建各方的齐心协力、通力配合下,项目的66台风机实现“大团聚”——吊装最后一台风机,实现全部风机吊装完成。

该项目总装机容量为99兆瓦,安装66台单机容量为1500千瓦的风力发电机组,一、二期同步建设。2015年底完成全部风机基础施工和一期33台风机吊装,12月23日采取临时并网方式,确保项目预期收益。2016年6月30日一期工程正式并网发电,7月二期工程启动建设,7月22日首台风机塔筒成功吊装。

二期工程从设备进场到最后一台风机吊装完成,项目部仅用了两个多月的时间。在这80天不到的时间里,项目部一边催促厂家安排塔筒及风机机组进场,一边督促吊装施工单位人员组织卸货、吊装,在确保安全和质量的前提下,提前25天完成吊装任务。

目前,风机电气安装已完成26台,三条集电线中,D线施工基本完成,E线、F线各完成50%,33台箱变全部安装到位,现正在进行耐压试验。此次全部风机吊装完成,极大鼓舞了参建各方的士气,大家个个激情四射、斗志激昂,力争在10月30日前实现二期工程具备并网发电条件的目标。
